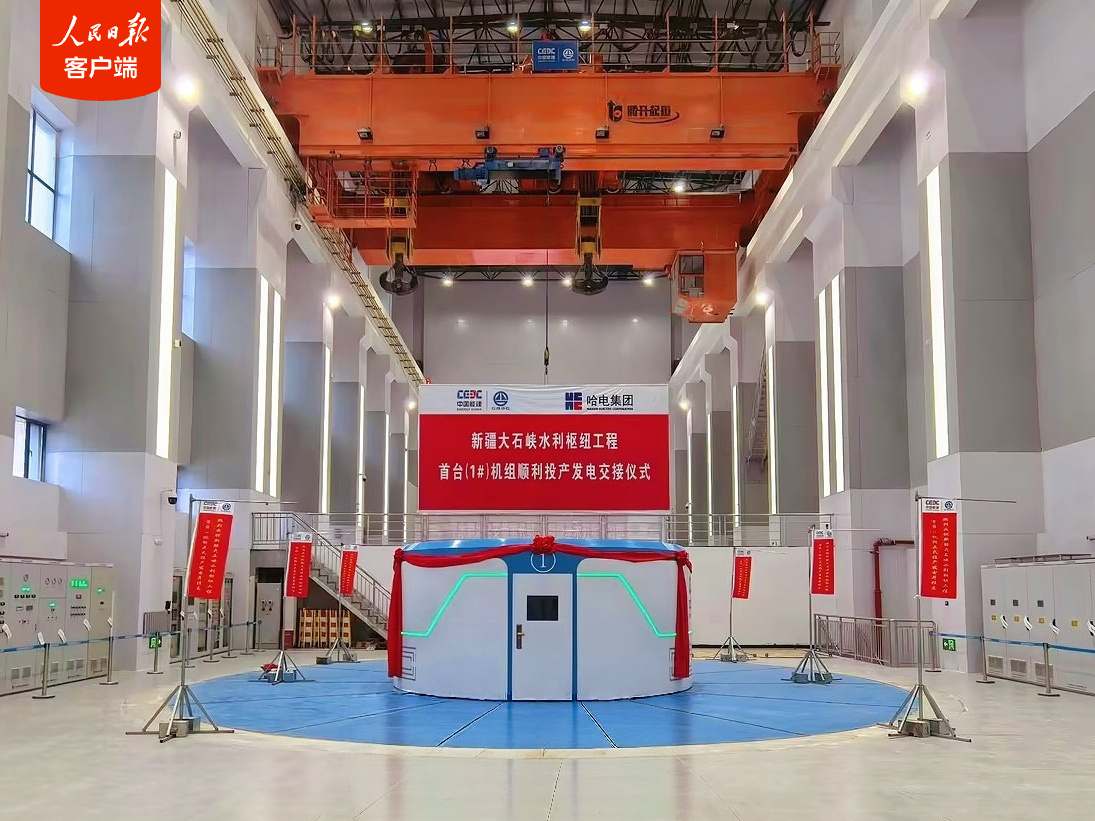

日前,世界最高混凝土面板砂砾石坝——新疆大石峡水利枢纽工程1号机组顺利通过72小时试运行,标志着首台机组正式投产发电。
大石峡水利枢纽工程电站配置了3台单机容量为25万千瓦的混流式水轮发电机组,总装机容量75万千瓦。截至目前,2号机组已完成72小时试运行,向正式投产发电迈出关键一步;3号机组已完成厂内试验,涉网试验有序推进。
d9ddf351e19c4b6693f06191fcc458ed
为确保首台机组顺利投产,项目方积极组织各参建单位科学制定调试方案,从无水调试、有水调试到涉网试验,严格把控每个环节。围绕发电机组安装、压力钢管安装、电气一次及二次设备安装调试、辅助机械安装等核心任务,施工团队克服极端环境、技术难题和施工挑战,实现首批机组发电目标。
据介绍,首台机组试运行期间,机组振动、摆度、轴承温度等关键指标表现优异,充分验证了机组的设计制造水平与安装质量。

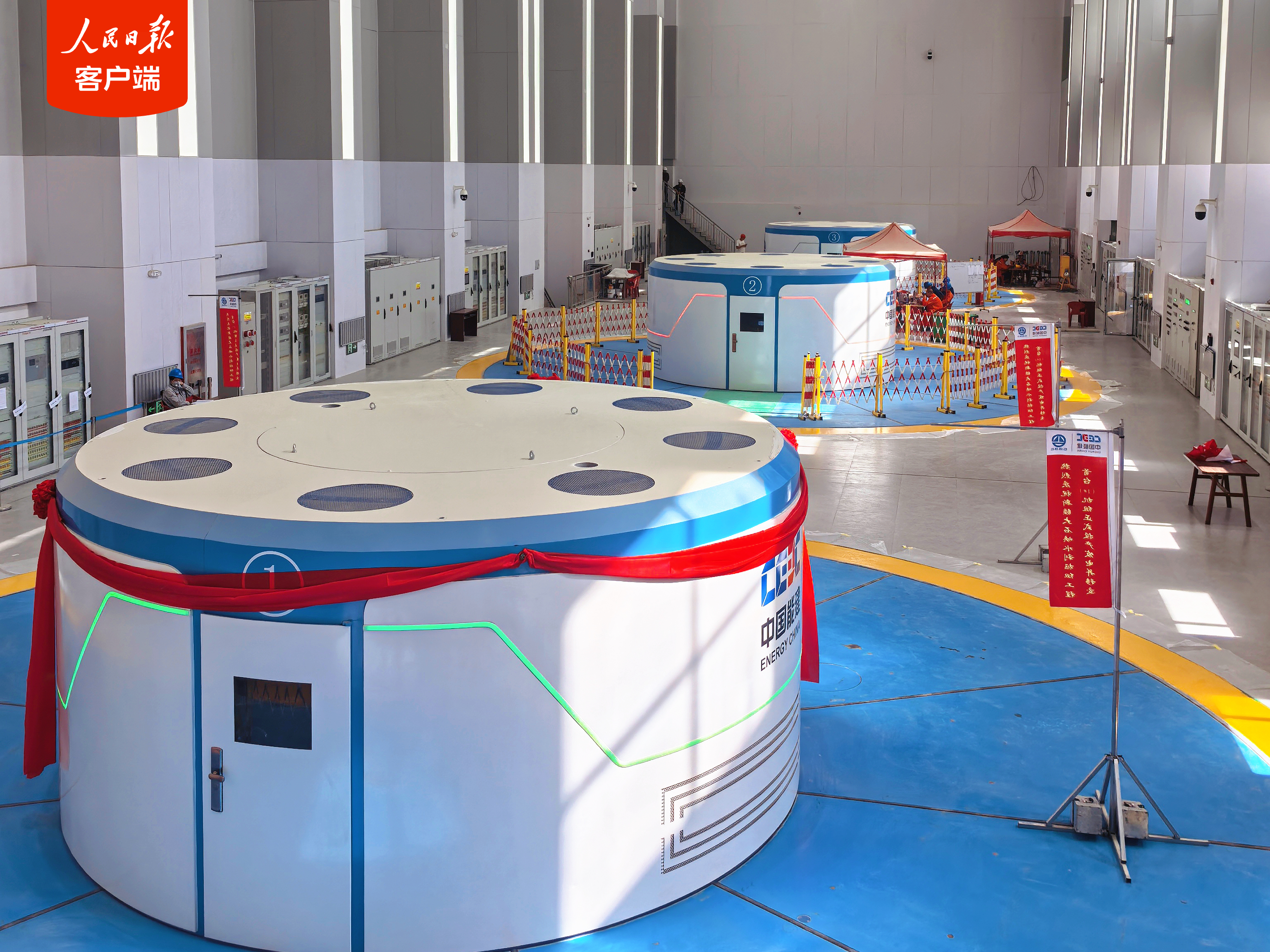

aa203fd0a8fa4185a2eaf6557530e932
大石峡水利枢纽工程由中国能建葛洲坝集团投资建设,是国家172个节水供水重大水利工程建设项目之一,最大坝高247米,水库总库容11.7亿立方米。项目建成后,预计每年可生产超18亿千瓦时清洁电能,可满足65万户家庭一年的用电需求,每年将向塔里木河生态输水34.2亿立方米,缓解下游灌区缺水问题。工程于2019年底全面动工,正向全面完工冲刺。
